一、测量放样
边线、中线、水平点、横断面的检查和补测
二、修建路基临时排水设施
两侧沟渠、处理积水、做临时排水渠、、完善排水系统、发现积水要及时疏通;
三、基底清理与填前碾压
保持做到路面整洁无积水、
四、画方格网
装载方量15吨,5MX6M白灰方格网
五、填料运输与卸土
需要专人指挥卸车,松铺厚度小于等于300mm; 压实厚度大于等于100mm;
六、分层建筑
采用水平分层建筑法,画格布料、挂线施工、平地机整平
七、摊铺整平
对路面进行摊铺整平,两侧各加宽50cm;对路肩进行初步压实;

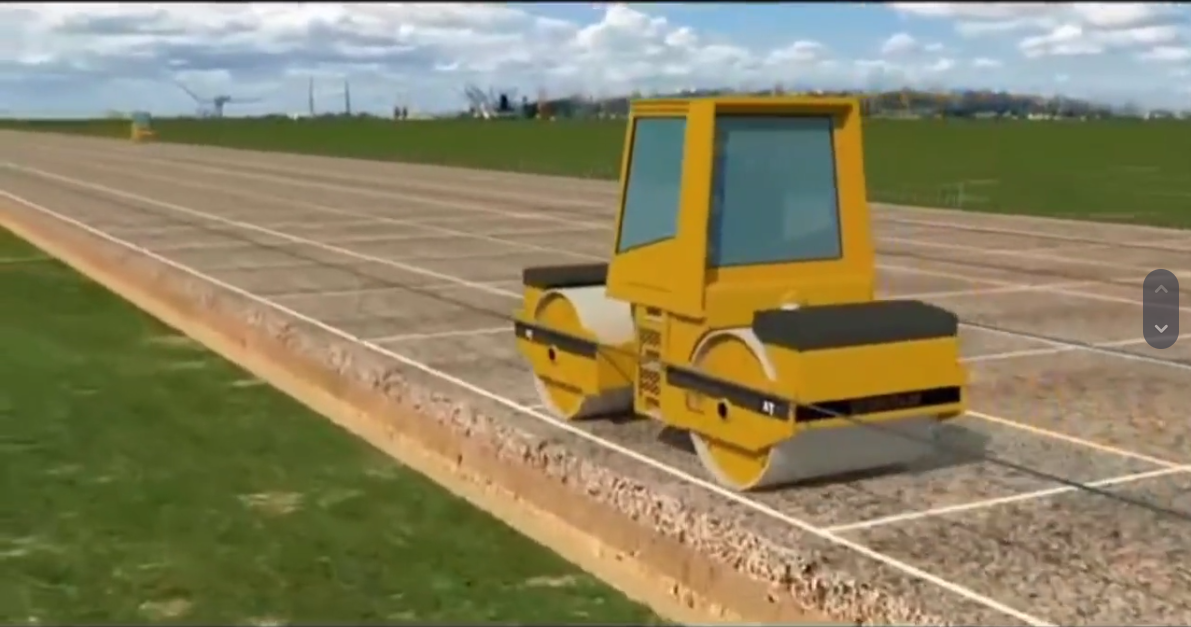

八、碾压夯实
满足最佳含水量2%,静压1遍,轻振1~2遍,重振1~2遍,慢速静压1遍;碾压要先慢后快,两边向中间碾压;先静压后镇压,弱振至强振碾压;要注意最大碾压速度小于等于4km/h;轮迹重叠0.4~0.5m

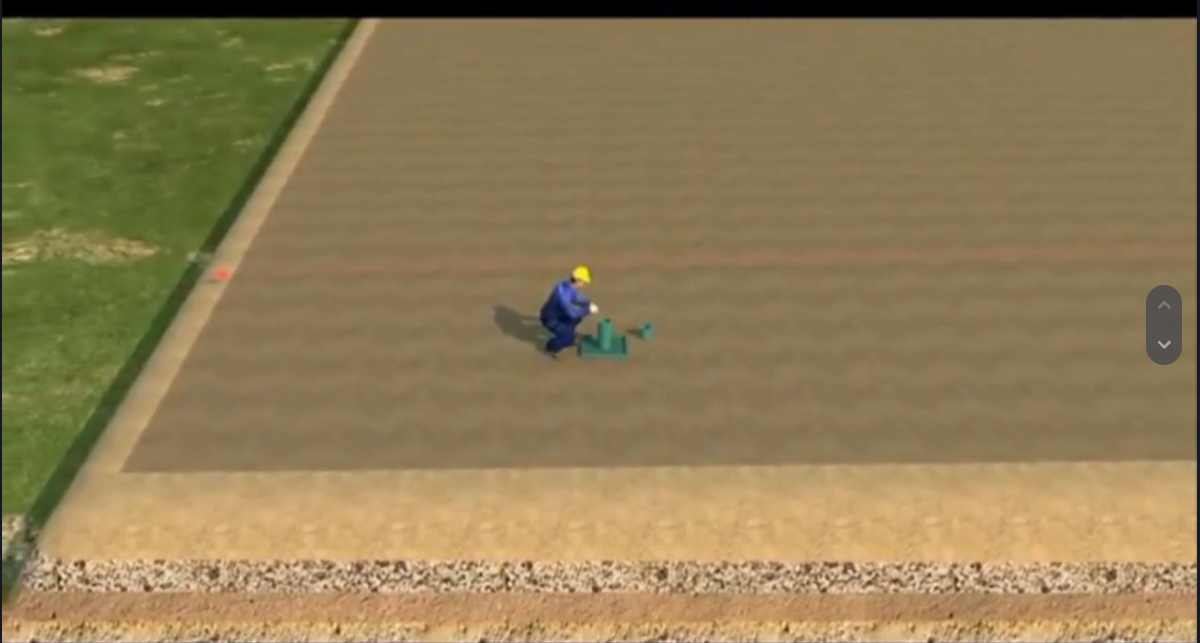

应用灌砂法进行密度试验测试;要注意层面凭证、路拱合适、排水通畅;
九、路基整修
